Home » Economie » Podul de la Brăila, întârziat și din vina statului: În timp ce CNAIR aștepta o „minune” pe șantierul Podului, Curtea de Apel București a acordat constructorului Astaldi o prelungire a termenului de execuție cu 193 de zile și 30 de milioane de lei despăgubire

Podul de la Brăila, întârziat și din vina statului: În timp ce CNAIR aștepta o „minune” pe șantierul Podului, Curtea de Apel București a acordat constructorului Astaldi o prelungire a termenului de execuție cu 193 de zile și 30 de milioane de lei despăgubire

Podul de la Brăila, întârziat și din vina statului: În timp ce CNAIR aștepta o „minune” pe șantierul Podului, Curtea de Apel București a acordat constructorului Astaldi o prelungire a termenului de execuție cu 193 de zile și 30 de milioane de lei despăgubire
Ascultă articolul

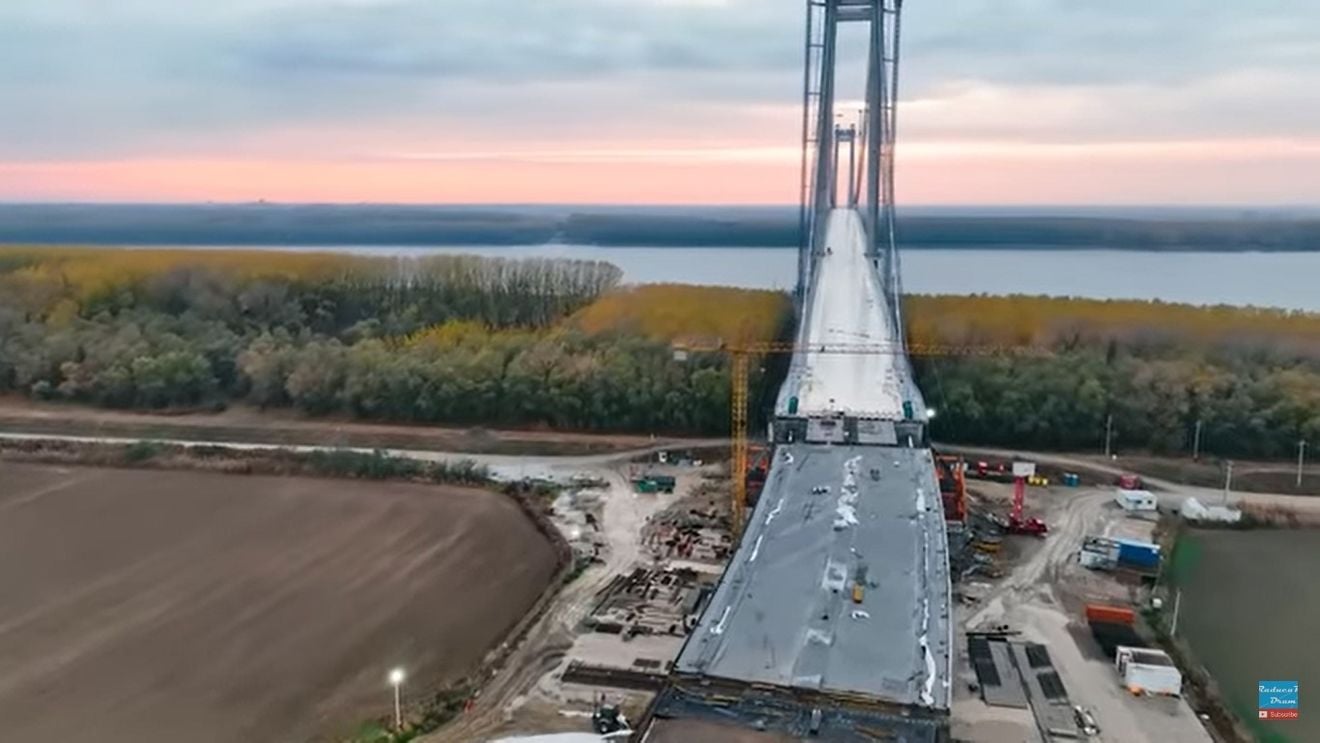

Podul peste Dunăre de la Brăila, ridicat de italieni și japonezi, este totuși întârziat de români, adică de CNAIR care nu și-a îndeplinit obligațiile contractuale față de antreprenor, a decis definitiv, Curtea de Apel București (CAB). Prin sentința din 15 noiembrie 2022, CAB a acordat constructorului Astaldi (WeBuild) o extensie de timp de 193 de zile și a obligat Compania de Drumuri să plătească antreprenorului despăgubiri de aproape 29 de milioane de lei pentru că i-a întârziat graficul de proiectare și execuție. Practic, pe baza deciziei CAB, constructorul nu mai este obligat să termine la termenul asumat 20 decembrie, termen pe care era imposibil să-l respecte după cum Economedia a explicat aici. Întârzierile nu sunt doar la drumurile de legătură, ci și la asfaltarea tablierului metalic de 2 kilometri.

Urmărește cele mai noi producții video G4Media
- articolul continuă mai jos -

În tot acest timp, CNAIR aștepta o „minune” din partea constructorului italian, care s-a angajat în fața ministrului Transporturilor Sorin Grindeanu să termine lucrarea la termenul asumat. Invitat la Digi24 să comenteze situația Podului de la Brăila, purtătorul de cuvânt al CNAIR, Alin Șerbănescu a spus că doar printr-o „minune” se mai deschide Podul: „Dacă nu se întâmplă ceva minunat în această o lună și jumătate, șansele sunt foarte mici. Șansa ține de modul în care antreprenorul înțelege să se mobilizeze. Nu este o minune dumnezeiască ci una făcută de oameni, dacă se mobilizează”.

Soluția CAB:

Citește integral pe economedia.ro

Lasă un răspuns

Trebuie să fii autentificat pentru a publica un comentariu.
Vă rugăm să țineți cont că folosirea injuriilor, a limbajului instigator la ură, a apelurilor la violență sau trimiterea repetată, în mod abuziv, a aceluiași comentariu pot duce nu doar la ștergerea mesajului, ci și la suspendarea temporară a dreptului de a comenta. Site-ul nostru încurajează dezbaterile aprinse, dar civilizate. Vă mulțumim pentru înțelegere și pentru contribuția la o discuție bazată pe argumente, nu pe atacuri.
